Základ basketbalového hřiště s dlouhou životností
Basketbalové hřiště je tak dobré, jak dobrý je povrch pod ním. Dlouho předtím, než se připevní dlaždice nebo nainstaluje obroučka, rozhoduje podklad o tom, jak bude hřiště fungovat, jak dlouho vydrží a zda se objeví problémy za několik měsíců nebo let.
Tento průvodce se zaměřuje konkrétně na stavbu podkladu pro basketbalové hřiště. Nezabývá se instalací povrchu ani montáží obroučky - tyto kroky přijdou na řadu později. Správné vybudování základu umožňuje, aby vše ostatní fungovalo správně.
Co je podklad pro basketbalové hřiště?
Podkladová vrstva je inženýrský základ, který podpírá hrací plochu. Jeho úkol je zdánlivě jednoduchý: zůstat rovný, stabilní a hospodařit s vodou. V praxi to znamená přenášet zatížení hráčů, odolávat pohybu podloží a zabraňovat vlhkosti, aby poškodila hřiště nad ním.
U basketbalových hřišť, zejména těch, která používají modulární podlahu, musí být podklad rovnější a přesnější než u typické terasy, příjezdové cesty nebo zahradní desky. Malé odchylky, které by jinde byly přijatelné, mohou na hřišti způsobit problémy.
Výběr správného typu podkladu

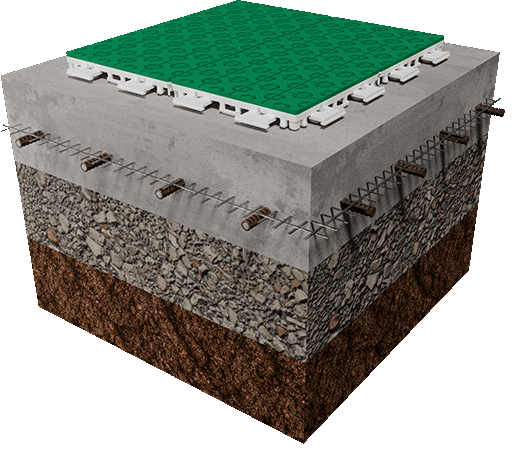

Většina basketbalových hřišť se staví buď na betonu, nebo na asfaltu, přičemž beton je ve většině případů preferovaným řešením. Poskytuje stabilní a předvídatelný základ, který podporuje konzistentní odskok míče a dlouhodobou výkonnost povrchu.
U basketbalových hřišť by železobetonová deska měla obvykle splňovat následující kritéria:
- Minimální tloušťka 100-150 mm
- Ocelové pletivo nebo výztuž z výztužných prutů
- Laserem vyrovnaná povrchová úprava
- Jemný podzim pro venkovní odvodnění
Asfaltové podklady mohou být v určitých situacích vhodné, ale vyžadují přísnější přípravu a jsou náchylnější k dlouhodobému pohybu.
Požadavky na rovinnost a tolerance
Povrch basketbalového hřiště je neúprosný, pokud jde o nerovný podklad. Na rozdíl od dláždění nebo obecných tvrdých povrchů hrací plocha nedokonalosti spíše zesiluje, než aby je zakrývala. I drobné odchylky v podkladu mohou ovlivnit odskok míče, vytvořit nepohodlné podloží a ztížit instalaci povrchu.
Z tohoto důvodu je u basketbalových hřišť vyžadována vyšší rovinnost než u většiny venkovních desek. Cílem není vizuální dokonalost, ale konzistentní výkon na celé hrací ploše. Jako praktické vodítko lze uvést, že podklad basketbalového hřiště by měl splňovat následující očekávané tolerance:
- Odchylka nejvýše 3-5 mm na vzdálenost 3 metrů
- Žádné náhlé změny úrovně nebo hřebeny
- Žádná stojatá voda po dešti (u venkovních kurtů)
Dodržení těchto tolerancí ve fázi podkladu zabraňuje problémům, které by bylo obtížné nebo nemožné odstranit po instalaci povrchu kurtu.
Odvodnění a příprava půdy
U venkovních hřišť je odvodnění stejně důležité jako rovinnost. Voda, která nemůže odtékat, nakonec způsobí pohyb, praskání nebo poškození mrazem.
Dobrá příprava terénu obvykle zahrnuje zhutněnou vrstvu kamene nebo tvrdého kameniva pod deskou v kombinaci s mírným spádem, který odvádí vodu z prostoru hřiště. Cílem není vytvořit viditelný sklon, ale zabránit tomu, aby se kdekoli na povrchu tvořila stojatá voda.
Ignorování odvodnění málokdy způsobí okamžité selhání - způsobuje pomalé a nákladné problémy později.
Kontrola připravenosti dílčí základny
Než přejdete k instalaci povrchu basketbalového hřiště, zastavte se a ověřte si následující skutečnosti. Pokud můžete s jistotou zaškrtnout všechna políčka, je váš podklad připraven.
Váš podklad by měl být:
- Strukturálně zdravé, plně vytvrzené a bez trhlin.
- Ploché v rámci tolerancí basketbalového hřiště (bez viditelných prohlubní nebo rýh)
- Suché, čisté a zbavené nečistot
- Správně odvodněné, bez stojaté vody po dešti
- Vyrobeno podle správných rozměrů a orientace pro uspořádání vašeho kurtu.
Pokud jsou některé z těchto bodů nejisté, vyřešte je před instalací povrchu. Odstranění problémů v této fázi je jednoduché. Jejich pozdější oprava již nikoliv.
Společnost OnCourt poskytuje technické výkresy a pokyny k tolerancím pro dodavatele, kteří staví podklady pro kurty.
Nejčastější chyby, kterých se vyvarujte
Většina problémů s podkladem je způsobena spíše zkratkami než špatnými úmysly. Používání tolerancí na úrovni terasy, vynechání výztuže, lití bez přesné kontroly úrovně nebo uspěchání procesu vytvrzování jsou chyby, které ohrožují hřiště ještě před jeho vybudováním.
- Použití špatných tolerancí
- Žádná výztuž
- Nalévání bez kontroly hladiny
- Instalace před úplným vytvrzením
Klíčová zásada je jednoduchá: opravit problémy s podkladem po instalaci je mnohem těžší než ho správně vybudovat hned na začátku.
Kdy je podklad připraven?
Před pokládkou na povrch by měl být podklad zcela vytvrzený, čistý a strukturálně pevný. Musí splňovat tolerance rovinnosti a nesmí vykazovat žádné známky prasklin, pohybu nebo měkkých míst.
Po splnění těchto podmínek je instalace povrchu hřiště a obruče jednoduchá.
Kdo by měl vybudovat základnu?
Zatímco mnoho povrchů basketbalových hřišť lze instalovat svépomocí, s výstavbou podkladu si nejlépe poradí zkušení odborníci na zemní práce. Tato fáze vyžaduje správné vybavení, znalost místních půdních podmínek a pochopení požadavků na toleranci, které přesahují rámec běžných terénních úprav.
Společnost OnCourt poskytuje technické výkresy a specifikace, aby místní dodavatelé mohli správně postavit základnu bez dohadů. Tento přístup kombinuje místní odborné znalosti s jasnými výkonnostními standardy.
Nejčastější dotazy k podkladům pro basketbalové hřiště
Podklad je zhutněná základová vrstva pod povrchem hřiště. Podporuje systém modulárních dlaždic, absorbuje zatížení, brání pohybu a zajišťuje rovnoměrný odskok míče. Bez pevného podkladu může hřiště časem pracovat, vznikat na něm „hluchá“ místa nebo se špatně odvodňovat.
Hloubka výkopu závisí na podloží, půdních podmínkách a klimatu, ale obvykle se pohybuje mezi 100 mm a 250 mm. U měkké půdy nebo v chladnějších podmínkách může být potřeba kopat hlouběji, aby se předešlo mrazovým zdvihům a sedání půdy.
Běžné složení podkladu zahrnuje:
– Kámen typu 1 MOT (drcený) pro zhutnění a odvodnění.
– Vrstva hutněného ostrého písku nebo jemná vyrovnávací vrstva.
– Volitelně geotextilie pro potlačení plevele a stabilitu.
Pro nejlepší výsledky zakončete hladkou betonovou nebo asfaltovou deskou při instalaci modulárních dlaždic. Jak je uvedeno v tomto článku, tolerance rovinnosti maximálně 5 mm v jakémkoliv 3 m okruhu zajistí skvělý výkon.
Podklad by měl být vyrovnán s tolerancí maximálně 5 mm v jakémkoli okruhu 3 m. Tato přesnost je klíčová, aby se modulární dlaždice správně zacvakly a zajistily bezpečný a jednotný herní zážitek.


Ano. Správné odvodnění je nezbytné, aby se zabránilo hromadění vody pod modulární sportovní plochou. Zvažte mírný sklon, propustné podkladní vrstvy nebo drenážní kanály pro venkovní hřiště.
Ano, pokud máte zkušenosti s výkopem a hutněním. Mnoho kutilů si podklad připraví sami, ale u větších nebo složitějších hřišť doporučujeme spolupráci s profesionálním dodavatelem.
Spolupráce s místní firmou zabývající se zemními pracemi je často nejlepší volbou. Lépe rozumí místním půdním podmínkám, zná regionální odvodňovací problémy a efektivně zajistí potřebné stroje a materiál. Odborně připravený podklad vám navíc zajistí dlouhou životnost a špičkový výkon hřiště.
Instalace zapuštěného koše Mega Slam probíhá ve dvou krocích. Nejprve se vykope 1,25 m hluboká jáma pro betonový kotvicí blok. Následně se sestavuje samotný koš. Mega Slam Hoops jsou těžké – právě to z nich dělá špičku pro domácí použití. Na montáž si přizvěte přátele. Další informace o Instalace obručí Mega Slam Hoops.
POZNÁMKA - Kotvy pro koš a příslušenství musí být instalovány během výstavby podkladu. Nakonfigurujte a objednejte hřiště, koš a komponenty včas, aby byly kotvy připravené při stavbě podkladu.
Další kroky
Po dokončení podkladu můžete přejít od zemních prací k montáži kurtu.
